佛山人保公寓(宿舍)項目現場工作紀實

2018年1月2日,佛山人保公寓(宿舍)項目跟蹤審計工作開始,到年底剛好滿一年。這是兩幢建筑面積41185平方米、投資23169萬元的公寓樓項目,現場跟蹤審計難在如何把審計工作開展下去,發揮審計工作的作用。

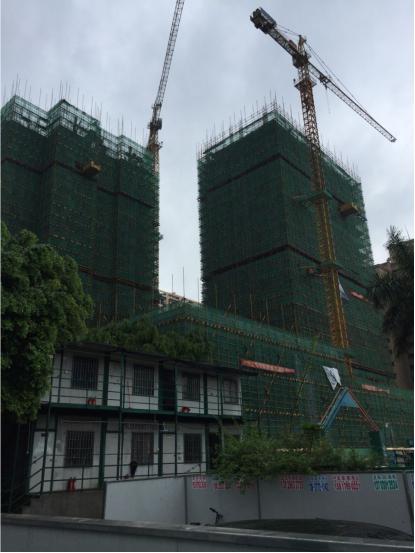

首先,項目進展緩慢,工期拖延嚴重。項目2015年招標,2016年開工,2018年8月主體封頂。施工單位不斷地強調延期導致的成本增加,時時處處以資金不足為借口拖延施工計劃,造成了惡性循環。
現場缺乏管理。施工單位內部組織混亂,監理公司放任進度管理,工程變更和簽證管理流程形同虛設。參建各方難以接受項目的跟蹤審計。其次,惡劣的環境,佛山當?shù)貧夂驖駸?,蚊蟲、蟑螂、老鼠肆虐,現場審計工作條件非常艱苦。
越是困難重重,就越是要體現我們跟蹤審計的作用。各方不能接受審計,我們就把基礎工作做扎實,充分研究項目資料、合同條款。夏天接近40度,我們照常去現場,了解施工進度和現場情況?,F(xiàn)場管理混亂,我們按照流程工作,做到審計意見客觀公正、有根有據。
進場兩個月的時候,甲方要求造價咨詢單位對已經發生的費用進行統計,我們進行審計。我們發現造價咨詢單位按照算術平均值測算材差的方法是錯誤的,按照加權平均法重新進行計算,給甲方提供了正確的意見。同時也幫助甲方頂住了施工單位對于材差和人工差價的不合理訴求。
進度款審計是現場的主要工作之一,通過日常查看現場掌握工程進度,10月份的進度款核減205萬元,規避了建設方資金被提前占用的風險。全年審計工程進度款11筆,審核金額3345萬元。審核其它款項6筆,199萬元。
我們建議建設單位按照流程開展工作并且完善資料,并且建議對沒有經過審核的款項不納入進度款的支付內容,確保工作流程合規和資金安全。
對于準備的園林綠化、變配電系統工程等五個招標項目,我們一條一條地審核招標文件和合同條款,五個項目的招標文件,各審核了前后四版,出具了20份審核意見,提出113條審計建議。通過計算工程量,發現招標圖紙版本的問題,及時向甲方提出,避免了后期施工和結算中的問題。
現場工作不忙的時候,我們就計算工程量,為后期結算工作做好準備。
這一年中,現場審計在項目部和部門領導的配合下,一點一點地從基礎工作做起,規范管理、防范風險,讓建設單位認識到了跟蹤審計的作用,跟蹤審計得以順利實施。

工程七部 楊栩
2018年12月30日
